Från husdröm till inflytt – hela processen

Hur lång tid tar det egentligen att bygga ett hus? Och vad händer i varje steg på vägen? Den här guiden tar dig genom hela processen — från första skissen vid köksbordet till dagen då nyckeln vrider om i din nya entrédörr. Vi har byggt hus sedan 1957 och vet exakt vad som väntar dig i varje fas.

Tidslinje i översikt för bygge av hus — 12 till 18 månader

För de allra flesta tar hela processen mellan 12 och 18 månader från beslut till inflytt. Det är förstås ingen exakt vetenskap — bygglov varierar, vintern bromsar markarbete och tomtköp kan ta tid.

Men en realistisk plan är ofta:

  • Förberedelser, idé och tomt: 3–6 månader
  • Design, offert och bygglov: 3–5 månader
  • Mark, leverans och stomresning: 2–3 månader
  • Inredning och slutbesiktning: 2–4 månader

Här går vi igenom varje fas i detalj, så att du vet vad som händer och vad du själv behöver göra.

Steg 1 — Idé och grovbudget (månad 0–1)

Det börjar nästan alltid vid köksbordet. Ni pratar om vad ni vill ha — antal sovrum, garage eller carport, ett extra rum för hemmajobb, kanske ett extra barnrum för framtiden.

Ta er god tid här. Skissa, leta och spara bilder från Pinterest, prata med vänner som redan byggt. Ju tydligare ni är på era prioriteringar nu, desto enklare blir resten.

Våga också bygga ett hus som passar era drömmar och er vardag och strunta lite i vad som “är normalt”.

Sätt också en grovbudget. Den behöver inte vara perfekt, men den ska tåla vidare räkning. En tumregel: ta er totala lånekapacitet, dra bort 10–15 procent som buffert, och se vad som blir kvar för själva huset när tomten är räknad.

Steg 2 — Tomt (månad 1–4)

Tomten styr mer än de flesta tror. Detaljplanen säger vilken typ av hus som får byggas, var det får placeras, hur högt det får vara och ibland till och med vilken färg fasaden får ha.

Be alltid om en kopia av detaljplanen innan du köper. Lika viktigt: be om geoteknisk undersökning eller ta en titt på SGUs jordartskarta för att förstå om du sitter på sand, lera eller berg.

Räkna med 1–4 månader från tomtsökning till klar köpehandling. Gör inte misstaget att skriva på ett tomtkontrakt utan att ha pratat med kommunen om bygglovsförutsättningarna först.

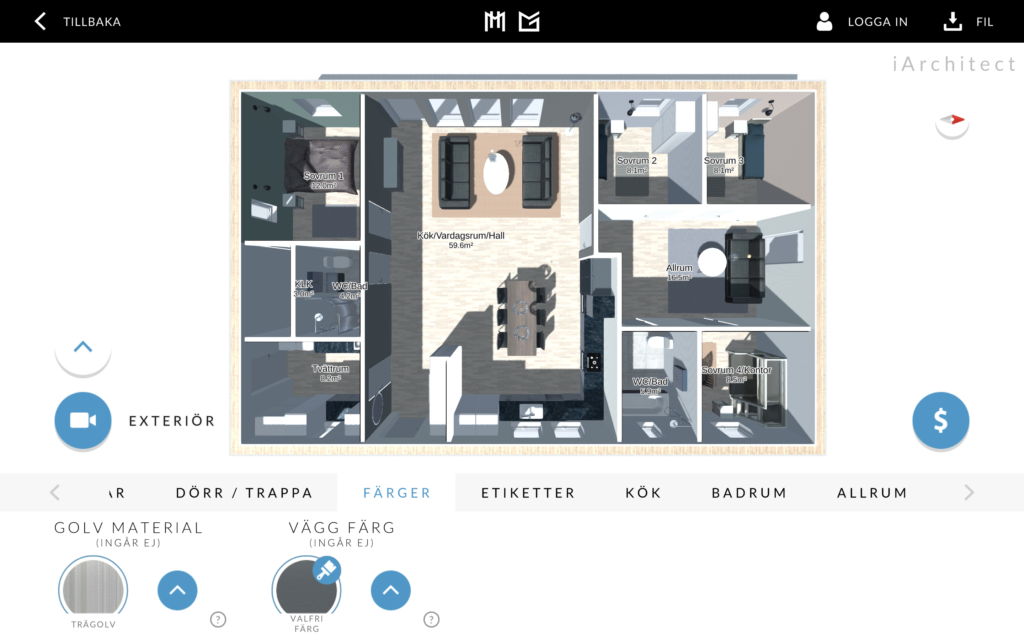

Steg 3 — Designa huset i iArchitect (månad 2–4)

Här blir drömmen konkret. I Mellby Homes ritsystem iArchitect skissar du själv ditt hus — ändrar planlösningen, flyttar fönster, testar olika takvinklar och ser direkt hur huset tar form i 3D.

Du är inte begränsad av en katalog. Vi tillverkar exakt det hus du har designat.

Många tar 4–8 veckor på sig i denna fas, men med vår hjälp går det ofta snabbare. Vi hjälper dig att rita och guidar dig vidare genom processen.

Pris på din byggsats får du direkt i systemet och via offert. När du är nöjd får du ett avtal med fast pris och skriftlig garanti. Vi hjälper även till med bygglovshandlingar.

Tips: spara aldrig in på tid i designfasen eftersom ändringar mitt i ett bygglov är dyra och försenar projektet.

Steg 4 — Bygglov (månad 3–6)

Bygglovet är den juridiska tröskeln innan första spadtaget.

Kommunens handläggningstid varierar från 4 veckor till 10+ veckor beroende på var du bygger och hur komplett din ansökan är.

Tre saker som hjälper processen:

  • Komplett ansökan från start
  • Bygglovet följer detaljplanen
  • Förhandsdialog med bygglovshandläggaren

Mellby Home tar fram underlag för bygglov utifrån din iArchitect-design.

Steg 5 — Markarbete och grund (månad 6–8)

När bygglovet är beviljat startar markarbetet. Röjning, schaktning, dränering och eventuell sprängning och grundplatta tar normalt 4–8 veckor beroende på markens karaktär och årstid.

Med vår betongfria Lättgrund går det snabbare än med traditionell betongplatta eftersom den inte behöver torka och härda.

Steg 6 — Leverans av byggsatsen (månad 7–8)

Det här är dagen många kunder ser fram emot mest, själva leveransen.

Lastbil med väggelement, takstolar och komplett byggsats rullar in på tomten. Allt är förtillverkat i fabriken i Vårgårda och anpassat efter just dina ritningar.

Vi koordinerar leveranstid noggrant för att projektet ska starta smidigt.

Steg 7 — Montering (månad 8–10)

Att montera byggsatsen och få ett färdigt skal är den fas som går snabbast.

En byggsats för villa monteras ofta på 1–2 veckor. Med stomrest-leverans är huset färdigt utvändigt redan efter denna fas.

Ta gärna bilder medan huset reses — det är minnen ni kommer vilja se tillbaka på senare.

Steg 8 — Inredning och installation (månad 9–11)

Här blir huset till ett hem.

El dras, VVS installeras, gips sätts upp, golv läggs och kök monteras. Det är också den fas där du har störst möjlighet att påverka slutresultatet och samtidigt hålla nere kostnaderna.

Många byggherrar gör delar av arbetet själva eller tar in lokala hantverkare.

Räkna med 6–12 veckor beroende på hur mycket du gör själv.

Steg 9 — Slutbesiktning och inflytt (månad 11–12)

Innan du flyttar in genomförs en slutbesiktning av en oberoende besiktningsman.

Eventuella anmärkningar åtgärdas och du får ett besiktningsutlåtande. När kommunen utfärdat slutbesked är huset officiellt klart att bo i.

Och så — efter 12 till 18 månader av planering, beslut och byggande — vrider du om nyckeln till ert nya hem för första gången.

Produktbild Enplanshus 22039 Bild1
Enplanshus med sadeltak och stora fönster

Vanliga tidstjuvar att undvika

Det finns några återkommande problem som försenar projekt:

  • Avvikelser från detaljplan
  • Ofullständig bygglovsansökan
  • Markproblem som upptäcks sent
  • Hantverkare som inte är bokade i tid
  • Långa anslutningstider för el och fiber

Sammanfattning — och vägen vidare

Att bygga hus är en resa på 12–18 månader som belönar den som planerar väl och väljer rätt partner.

Den största faktorn för att hålla tidsplanen är ofta vilka beslut som fattas i början av projektet. Tomt, design och byggmetod är de tre viktigaste pelarna.

Men det är också en rolig resa — och ofta enklare att förutse än att köpa ett äldre hus och renovera.

Mellby Home har följt med på denna resa för svenska familjer sedan 1957. Vi finns med från första skissen i iArchitect till nyckelöverlämningen — och därefter, varje gång du behöver oss.
